潮州首座110千伏低碳变电站投运

时间:2024-01-29 10:03:30   来源:本网

潮州首座110千伏低碳变电站投运

显著提升潮州电网清洁能源比例

  在饶平县樟溪低碳工业区西部,一座座耸立的电力铁塔隐藏在深山野林中,这是潮州首座110千伏低碳变电站的配套线路铁塔。110千伏低碳变电站于2022年底建成,但因为配套线路铁塔施工环境恶劣,架线停电协调难度大,整个输变电工程近日才全部建成投运。

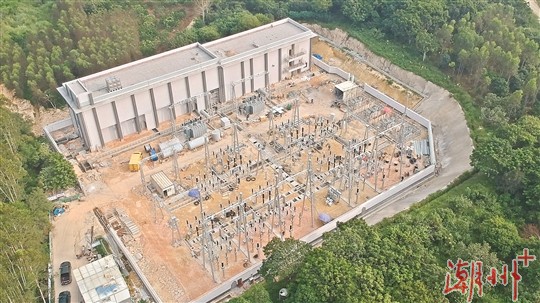

位于饶平县樟溪低碳工业区西部的110千伏低碳变电站近日建成投运。 潮电 摄

  绿色新电网助力新生活。据了解,110千伏低碳输变电工程项目总投资约1.1亿元,新增2台40兆伏安主变,新建110千伏线路5回,新建35千伏线路2回,新建10千伏出线24回。项目以清洁能源为主体,能就地平衡大北山风电场发电送出需求,显著提升潮州电网清洁能源比例,实现清洁能源高效开发利用和各类负荷的友好接入,最终实现电网减排降碳目标。该站的建成投产,极大服务了周边低碳工业园区的用电需求,显著提高区域供电能力和供电可靠性,为饶平县经济发展提供坚强电力保障。

  110千伏低碳变电站配套线路隐藏于茂密的山林之中,项目施工现场位于樟溪镇军寮村半山腰,树木茂盛、地势陡峭、攀爬艰难,施工难度之大令人难以想象。“因为山路太陡,沙土、水泥等建筑材料均得靠骡马驮到施工现场。一匹骡马可以负重400斤,一天来回要好几趟,不少驮到半道就已累趴下。”潮州供电局项目负责人员介绍说,施工中为了减少砍伐树林,该局创新采用骡马帮运的方式将建筑材料送到施工地点,运送过程虽极其辛苦,但在施工人员和骡马队的配合下,保质保量完成了运输任务,确保施工安全有序开展。

  近年来,饶平县樟溪镇工业园区涌入了一批电化、建筑材料和集约化养殖工厂,樟溪供电所10千伏线路工业负荷骤增,原有配网网架较差、单一线路供电能力不足和线路故障等问题随之而来。为解决上述问题,潮州供电局在110千伏低碳输变电工程投产的同时,新增7回10千伏线路,并对原35千伏樟溪变电站的10千伏樟溪线、径南线和下院线三回线路负荷进行割接,分而治之,有效改善了配网网架结构。

  在推进配网工程建设过程中,潮州供电局尽力把工程建设带来的停电影响降到最低。一方面,要求变通停电方案,暂时借用其他10千伏线路通道实现了配网负荷尽快接入;另一方面,充分发挥政企协调解决机制,9月份初步解决用地协调问题,10月份配网工程按计划顺利实施,全力做到“能带电则带电、能转供则转供”,累计投入6台次10千伏中压发电车、12台次低压发电车,有效减轻樟溪镇人民和工业园用户的停电感知,有力保障了人民生产生活正常开展。

  接下来,潮州供电局将紧跟地方政府步伐,践行好“人民电业为人民”的企业宗旨,把满足人民对美好生活的电力需要作为一切工作的出发点和落脚点,全力打造安全可靠绿色高效智能的现代化电网,为潮州市建设提供坚强的电力支撑,助力绿美广东生态建设。

(潮州日报全媒体记者 丁玫 见习记者 黄嘉烁 通讯员 苏楚源  黄伟岳)
